حساب كمية خرسانة اللبشة: زيادات السماكة وحفر المصاعد وكمية الطلب

إن حساب كمية خرسانة اللبشة في أبسط صوره يعتمد على ضرب المساحة في السمك، لكن هذه المعادلة لا تعطي الحجم الكامل عندما تحتوي اللبشة على زيادات في السماكة عند الحواف، أو مناطق سميكة أسفل النواة الخرسانية، أو حفر مصاعد وتجميع، أو تغيرات في المناسيب. ويزداد الحصر تعقيداً عندما تتداخل هذه العناصر مع أجزاء سبق حسابها، فقد تؤدي إضافة حجم حفرة المصعد كاملاً إلى تكرار كمية من الخرسانة، بينما يؤدي إهمال ميول مناطق زيادة السماكة إلى حساب كمية أقل من الحجم الفعلي. ويتطلب الحصر أيضاً التمييز بين الحجم الهندسي الصافي والكمية المقاسة في جدول الكميات وكمية الخرسانة المطلوبة للصب؛ فلكل منها أساس حساب مختلف. ولتوضيح هذه الفروق نعرض مثالاً عملياً للبشة مستطيلة تحتوي على زيادة سماكة محيطية وأخرى مائلة أسفل النواة وحفرة مصعد وحفرتَي تجميع، مع حساب خرسانة النظافة وتأثير فروق المناسيب وكمية الخرسانة اللازمة للتوريد.

معادلة حساب كمية خرسانة اللبشة

لحساب كمية خرسانة اللبشة المنتظمة ذات السمك الثابت، نضرب مساحة المسقط الأفقي في السمك:

حجم خرسانة اللبشة = مساحة اللبشة × السمك

وبالرموز:

V = A × t
الرمز المعنى
V حجم الخرسانة بالمتر المكعب (م³)
A مساحة اللبشة بالمتر المربع (م²)
t سمك اللبشة بالمتر (م)

أما اللبشة التي تحتوي على سماكات مختلفة أو حفر أو تغيرات في شكل القطاع، فيتم تقسيمها إلى أجزاء مستقلة، وحساب حجم كل جزء مع مراعاة ما سبق إدراجه ضمن الحجم الأساسي.

حجم اللبشة الهندسي = الحجم الأساسي + زيادات السماكة + تعديلات الحفر − الفراغات الهندسية

وقد تشمل زيادات السماكة الحلقة المحيطية، والمناطق السميكة أسفل النواة، والأجزاء ذات الجوانب المائلة، والخرسانة الإضافية الموجودة أسفل باطن اللبشة عند حفر المصاعد. ويُفصل في حصر هذه العناصر بين الخرسانة المحسوبة ضمن السمك الأساسي والإضافات الفعلية، بعد مراجعة حدود كل منطقة من القطاعات الإنشائية، وخاصةً عند التقاء مناطق السماكة المختلفة أو وجود حفر داخلها.

البيانات المطلوبة قبل حساب كمية خرسانة اللبشة

  • أبعاد اللبشة وشكلها وحدودها الخارجية.
  • مناسيب أعلى اللبشة وباطنها والسمك الأساسي.
  • قطاعات زيادات السماكة عند الحواف وأسفل النواة والأعمدة والجدران.
  • أبعاد المناطق المائلة ومناسيب بدايتها ونهايتها.
  • أبعاد حفر المصاعد والتجميع وسماكات قواعدها وجدرانها.
  • المناطق المنخفضة التي يتغير فيها المنسوب مع بقاء السمك ثابتاً.
  • أبعاد خرسانة النظافة وسمكها ومناسيبها وبروزها خارج حدود اللبشة.
  • التقرير الجيوتقني ومتطلبات التأسيس.
  • خطة الصب والفواصل ومراحل التنفيذ.
  • طريقة القياس المعتمدة ومقدمات جدول الكميات والتعديلات التعاقدية.

هل يؤدي تغير منسوب اللبشة إلى زيادة كمية الخرسانة؟

تغير المنسوب لا يعني بالضرورة تغير حجم الخرسانة. فإذا انخفض أعلى اللبشة بمقدار 0.30 م وانخفض باطنها بالمقدار نفسه، يبقى سمك القطاع ثابتاً.

ويتم حساب التغير في الحجم من العلاقة:

التغير في حجم الخرسانة = مساحة المنطقة × التغير في السمك

وعند ثبات السمك الأساسي عند 0.90 م:

التغير في الحجم = مساحة المنطقة × (0.90 − 0.90) = 0.000 م³

وقد يستلزم اختلاف المنسوب أعمال حفر إضافية أو شدة لوجه رأسي أو عزلاً مائياً أو تفاصيل خاصة عند منطقة الانتقال، من دون زيادة في حجم خرسانة اللبشة نفسها. أما انخفاض الباطن مع ثبات منسوب أعلى اللبشة فيؤدي إلى زيادة السمك، ويتم حساب حجم الخرسانة الإضافي بضرب مساحة المنطقة في مقدار الزيادة.

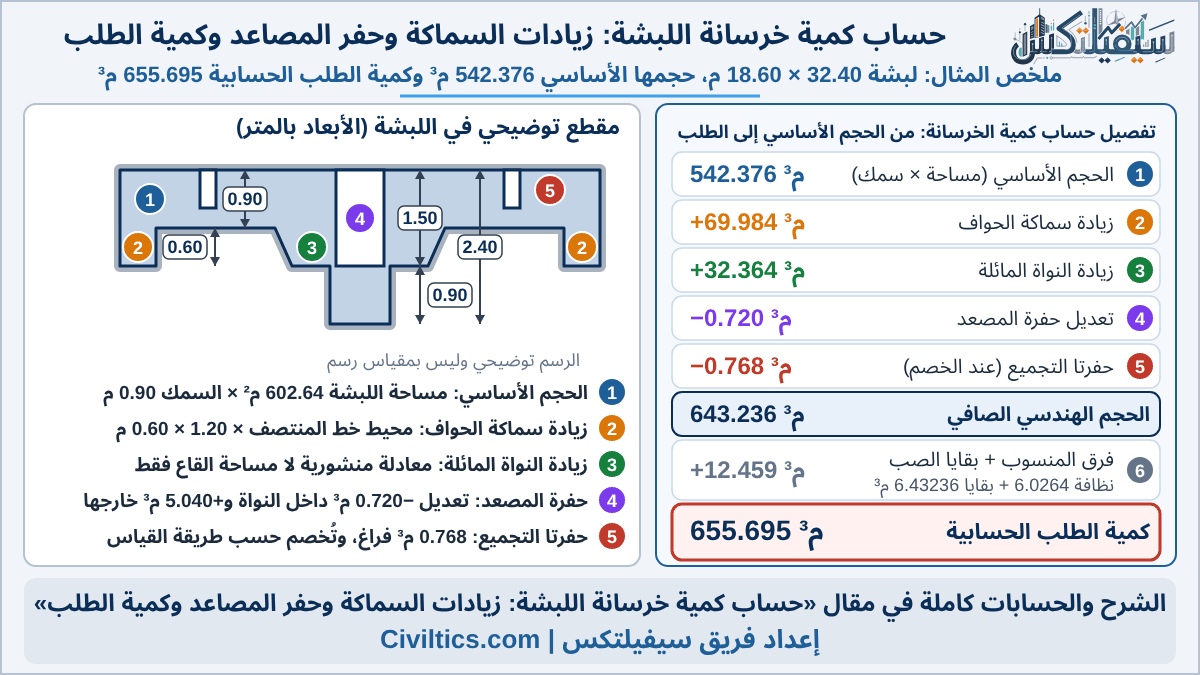

مثال عملي لحساب كمية خرسانة اللبشة

المشروع المستخدم في الحساب لبشة افتراضية لمبنى سكني من ثمانية طوابق. يتولى مهندس الكميات لدى صاحب العمل إعداد كميات جدول الكميات، بينما يخطط المقاول لتنفيذ اللبشة على ثلاث صبات.

جميع الأبعاد ومخصصات التوريد الواردة في المثال توضيحية، ولا تمثل معدلات تصميم أو نسب هدر ملزمة.

أبعاد اللبشة وتفاصيل المناطق الإضافية

البيان القيمة
طول اللبشة 32.40 م
عرض اللبشة 18.60 م
السمك الأساسي 0.90 م
عرض زيادة السماكة المحيطية 1.20 م
العمق الإضافي للحلقة المحيطية 0.60 م
شكل جوانب الزيادة المحيطية رأسية
زيادة السماكة أسفل النواة منطقة ذات جوانب مائلة
العمق الإضافي أسفل النواة 0.60 م
حفرة المصعد داخل المنطقة السميكة أسفل النواة
عدد حفر التجميع حفرتان
مقدار انخفاض المنطقة ذات السمك الثابت 0.30 م
سمك خرسانة النظافة 0.075 م
بروز خرسانة النظافة خارج حدود اللبشة 0.15 م من كل جانب
عدد الصبات المخطط لها 3 صبات

نفترض أن زيادات السماكة تقع أسفل الباطن الأساسي، وأن الحلقة المحيطية لا تتداخل مع زيادة النواة. وتقع حفرة المصعد داخل الجزء ذي السماكة الكاملة من منطقة النواة، بعيداً عن جوانبها المائلة.

الحجم الأساسي للبشة من المساحة والسمك

تبلغ أبعاد اللبشة 32.40 × 18.60 م، وسمكها الأساسي 0.90 م.

البيان المعادلة والتعويض النتيجة
مساحة اللبشة المساحة = الطول × العرض = 32.40 × 18.60 602.64 م²
حجم الخرسانة الأساسي الحجم = المساحة × السمك = 602.64 × 0.90 542.376 م³

حساب زيادة سماكة اللبشة عند الحواف

تحتوي اللبشة على زيادة سماكة محيطية بعرض 1.20 م وعمق إضافي 0.60 م، وجوانبها رأسية. ويمكن حساب حجم الحلقة المحيطية باستخدام محيط خط المنتصف، ثم التحقق من النتيجة بطريقة فرق المساحات.

حساب الحجم باستخدام خط المنتصف

يقع خط المنتصف على نصف عرض الحلقة من كل جانب، فتكون أبعاده أقل من الأبعاد الخارجية بمقدار عرض الحلقة مرة واحدة في كل اتجاه.

البيان المعادلة والتعويض النتيجة
طول خط المنتصف الطول الخارجي − عرض الحلقة = 32.40 − 1.20 31.20 م
عرض خط المنتصف العرض الخارجي − عرض الحلقة = 18.60 − 1.20 17.40 م
محيط خط المنتصف المحيط = 2 × (الطول + العرض) = 2 × (31.20 + 17.40) 97.20 م
مساحة قطاع الزيادة المساحة = العرض × العمق الإضافي = 1.20 × 0.60 0.72 م²
حجم زيادة السماكة المحيطية الحجم = محيط خط المنتصف × مساحة القطاع = 97.20 × 1.20 × 0.60 69.984 م³

فحص الحجم باستخدام فرق المساحات

للتحقق من الحساب السابق بطريقة مستقلة، نطرح المساحة الداخلية من المساحة الخارجية للبشة للحصول على مساحة الحلقة، ثم نضرب الناتج في العمق الإضافي.

البيان المعادلة والتعويض النتيجة
المساحة الخارجية المساحة = الطول × العرض = 32.40 × 18.60 602.64 م²
الطول الداخلي الطول الخارجي − 2 × عرض الحلقة = 32.40 − (2 × 1.20) 30.00 م
العرض الداخلي العرض الخارجي − 2 × عرض الحلقة = 18.60 − (2 × 1.20) 16.20 م
المساحة الداخلية المساحة = الطول الداخلي × العرض الداخلي = 30.00 × 16.20 486.00 م²
مساحة الحلقة المساحة = المساحة الخارجية − المساحة الداخلية = 602.64 − 486.00 116.64 م²
حجم زيادة السماكة الحجم = مساحة الحلقة × العمق الإضافي = 116.64 × 0.60 69.984 م³

زيادة السماكة المائلة أسفل النواة والمعادلة المنشورية

تتغير أبعاد زيادة السماكة أسفل النواة بين القاع وباطن اللبشة بسبب ميل الجوانب؛ إذ تبلغ أبعاد القطاع السفلي 7.20 × 6.30 م، بينما تبلغ أبعاد القطاع العلوي 8.40 × 7.50 م، بعمق إضافي مقداره 0.60 م. ولحساب حجم هذه المنطقة، نحسب مساحة القطاعين العلوي والسفلي، ثم مساحة القطاع الأوسط باستخدام متوسط الأبعاد الخطية المناظرة.

البيان المعادلة والتعويض النتيجة
مساحة القطاع السفلي A₁ المساحة = الطول × العرض = 7.20 × 6.30 45.36 م²
مساحة القطاع العلوي A₂ المساحة = الطول × العرض = 8.40 × 7.50 63.00 م²
طول القطاع عند المنتصف متوسط الطولين = (7.20 + 8.40) ÷ 2 7.80 م
عرض القطاع عند المنتصف متوسط العرضين = (6.30 + 7.50) ÷ 2 6.90 م
مساحة القطاع الأوسط Aₘ المساحة = الطول الأوسط × العرض الأوسط = 7.80 × 6.90 53.82 م²
العمق الإضافي h حسب تفاصيل المثال 0.60 م

معادلة حساب حجم الزيادة المائلة

لحساب حجم الزيادة المائلة نستخدم المعادلة المنشورية (Prismoidal Formula)، التي تنطبق على الحالة المفترضة عندما تتغير أبعاد القطاع بصورة خطية بين مستويين متوازيين [1]:

V = (h ÷ 6) × (A₁ + 4Aₘ + A₂)

حيث يمثل A₁ مساحة القطاع السفلي، وA₂ مساحة القطاع العلوي، وAₘ مساحة القطاع عند منتصف العمق، وh العمق الإضافي.

وبالتعويض عن القيم المحسوبة، يكون حجم الزيادة المائلة:

V = (0.60 ÷ 6) × (45.36 + 4 × 53.82 + 63.00) = 32.364 م³

أثر تجاهل ميول جوانب النواة

إذا تم حساب الزيادة باستخدام مساحة القاع فقط، مع افتراض أن الجوانب رأسية، فستكون الكمية أقل من الحجم الفعلي.

البيان المعادلة والتعويض النتيجة
الحجم بافتراض جوانب رأسية الحجم = مساحة القاع × العمق = 45.36 × 0.60 27.216 م³
الحجم بالمعادلة المنشورية V = (h ÷ 6) × (A₁ + 4Aₘ + A₂) = (0.60 ÷ 6) × (45.36 + 4 × 53.82 + 63.00) 32.364 م³
فرق الحجم الفرق = الحجم الفعلي − الحجم الرأسي = 32.364 − 27.216 5.148 م³
نسبة النقص إلى الحجم الفعلي النسبة = فرق الحجم ÷ الحجم الفعلي × 100 = (5.148 ÷ 32.364) × 100 15.9%
نسبة الزيادة مقارنة بالحساب الرأسي النسبة = فرق الحجم ÷ الحجم الرأسي × 100 = (5.148 ÷ 27.216) × 100 18.9%

هذا الفرق البالغ 5.148 م³ يتعلق بشكل القطاع وميل جوانبه، ولا يُصنف ضمن هدر الخرسانة.

حساب حجم خرسانة حفرة المصعد داخل اللبشة

تقع حفرة المصعد داخل منطقة زيادة السماكة أسفل النواة، وهي منطقة دخلت بالفعل ضمن الحجم الأساسي والزيادة الإضافية. ويتطلب حساب الحفرة تعديل حجم الخرسانة الموجود في موقعها بدلاً من إضافة حجمها الخارجي كاملاً.

البيان القيمة
الطول الداخلي 2.40 م
العرض الداخلي 2.60 م
سمك جدران الحفرة 0.30 م
الطول الخارجي 3.00 م
العرض الخارجي 3.20 م
منسوب أعلى أرضية الحفرة −1.50 م
سمك قاعدة الحفرة 0.90 م
منسوب باطن الحفرة −2.40 م
منسوب باطن منطقة النواة المحسوبة سابقاً −1.50 م

حساب التعديل الصافي لحفرة المصعد

يمتد باطن الحفرة أسفل باطن منطقة النواة بمقدار 0.90 م، فتوجد خرسانة إضافية أسفل الحجم المحسوب سابقاً. وفي المقابل، يجب استبعاد الفراغ الداخلي من المنطقة.

البيان المعادلة والتعويض النتيجة
المساحة الخارجية للحفرة المساحة = الطول الخارجي × العرض الخارجي = 3.00 × 3.20 9.60 م²
العمق الإضافي أسفل باطن النواة العمق = الفرق بين المنسوبين = 2.40 − 1.50 0.90 م
الخرسانة المضافة أسفل النواة الحجم = المساحة الخارجية × العمق الإضافي = 9.60 × 0.90 +8.640 م³
المساحة الداخلية للحفرة المساحة = الطول الداخلي × العرض الداخلي = 2.40 × 2.60 6.24 م²
حجم الفراغ الداخلي الحجم = المساحة الداخلية × ارتفاع الفراغ = 6.24 × 1.50 −9.360 م³
التعديل الصافي للحفرة التعديل = الحجم المضاف − حجم الفراغ = 8.640 − 9.360 −0.720 م³

فحص تعديل الحفرة بطريقة مستقلة

للتأكد من كمية الخرسانة الموجودة فعلياً، نقارن حجم الخرسانة داخل الحدود الخارجية للحفرة بالحجم الذي سبق حسابه في الموضع نفسه.

البيان المعادلة والتعويض النتيجة
حجم الصندوق الخارجي حتى باطن الحفرة الحجم = الطول × العرض × العمق = 3.00 × 3.20 × 2.40 23.040 م³
حجم الفراغ الداخلي الحجم = الطول × العرض × الارتفاع = 2.40 × 2.60 × 1.50 9.360 م³
الخرسانة الموجودة فعلياً الحجم الفعلي = الحجم الخارجي − الفراغ = 23.040 − 9.360 13.680 م³
الخرسانة المحسوبة سابقاً داخل النواة الحجم السابق = المساحة الخارجية × السمك المحسوب = 3.00 × 3.20 × 1.50 14.400 م³
التعديل الصافي التعديل = الحجم الفعلي − الحجم السابق = 13.680 − 14.400 −0.720 م³

كيف يؤثر موقع الحفرة في حجم الخرسانة؟

تتغير النتيجة إذا كانت الحفرة خارج منطقة زيادة السماكة، في موضع لا يتجاوز سمكه الأساسي 0.90 م.

التعديل الصافي = الحجم الفعلي للحفرة − الحجم المحسوب سابقاً
التعديل خارج النواة = 13.680 − (3.00 × 3.20 × 0.90)
التعديل خارج النواة = 13.680 − 8.640 = +5.040 م³
موقع الحفرة الحجم المحسوب سابقاً الحجم الفعلي داخل حدودها التعديل الصافي
داخل زيادة السماكة أسفل النواة 14.400 م³ 13.680 م³ −0.720 م³
خارج منطقة زيادة السماكة 8.640 م³ 13.680 م³ +5.040 م³

ويظهر أثر موقع الحفرة في اختلاف التعديل من خصم 0.720 م³ إلى إضافة 5.040 م³ رغم ثبات أبعادها. وفي سيفيلتكس نراجع هذه الحالة بمقارنة الخرسانة المحسوبة أصلاً داخل حدود الحفرة بالحجم المطلوب تنفيذه، حتى لا تتكرر الكميات بين العناصر المتداخلة.

هل تُخصم حفر التجميع من كمية خرسانة اللبشة؟

تحتوي اللبشة على حفرتَي تجميع، أبعاد كل منهما 0.80 × 0.80 × 0.60 م. وتمثل الحفرتان فراغين داخل الخرسانة المحسوبة سابقاً، دون وجود زيادة مستقلة أسفل باطن اللبشة مرتبطة بهما.

البيان المعادلة والتعويض النتيجة
عدد الحفر حسب بيانات المشروع 2
حجم الحفرة الواحدة الحجم = الطول × العرض × العمق = 0.80 × 0.80 × 0.60 0.384 م³
إجمالي حجم الحفرتين الحجم الإجمالي = العدد × حجم الحفرة الواحدة = 2 × 0.384 0.768 م³

يبلغ حجم الفراغات الهندسي 0.768 م³، لكن التعامل معها في جدول الكميات يعتمد على قواعد القياس المحددة في العقد.

فإذا كانت طريقة القياس المعتمدة في العقد، مثل POMI، لا تخصم الفراغات التي لا يتجاوز حجمها حداً معيناً، وكان حجم كل حفرة دون هذا الحد، تبقى حفرتا التجميع ضمن الكمية المقاسة رغم أنهما فراغان لا يُصبان بالخرسانة [2]. أما إذا كانت طريقة القياس تتطلب خصمهما، فيُستبعد 0.768 م³ من الكمية المقاسة.

إجمالي خرسانة اللبشة قبل خصم الحفر وبعده

المكون المعادلة والتعويض الحجم
الحجم الأساسي للبشة الحجم = المساحة × السمك = 32.40 × 18.60 × 0.90 542.376 م³
زيادة السماكة عند الحواف الحجم = محيط المنتصف × عرض الزيادة × عمقها = 97.20 × 1.20 × 0.60 +69.984 م³
زيادة السماكة المائلة أسفل النواة V = (h ÷ 6) × (A₁ + 4Aₘ + A₂) = (0.60 ÷ 6) × (45.36 + 4 × 53.82 + 63.00) +32.364 م³
تعديل حفرة المصعد التعديل = الحجم المضاف − حجم الفراغ = 8.640 − 9.360 −0.720 م³
الكمية قبل خصم حفرتَي التجميع الإجمالي = الحجم الأساسي + الزيادات + تعديل الحفرة = 542.376 + 69.984 + 32.364 − 0.720 644.004 م³
حجم حفرتَي التجميع الحجم = العدد × الطول × العرض × العمق = 2 × 0.80 × 0.80 × 0.60 −0.768 م³
الحجم الهندسي الصافي الصافي = الإجمالي − حجم الفراغات = 644.004 − 0.768 643.236 م³

حساب خرسانة النظافة وتأثير فروق المناسيب

يتم حصر خرسانة النظافة بصورة مستقلة عن خرسانة اللبشة المسلحة، فقد تختلف في الدرجة والسمك وحدود الصب ووحدة القياس التعاقدية. كما يؤثر منسوب سطحها في سمك الخرسانة المسلحة المطلوب تنفيذه عندما يبقى منسوب أعلى اللبشة ثابتاً.

حساب كمية خرسانة النظافة أسفل اللبشة

أبعاد اللبشة 32.40 × 18.60 م، مع بروز لخرسانة النظافة بمقدار 0.15 م من كل جانب، وسمك 0.075 م. ونفترض في حساب المساحة أن البروز منتظم حول المسقط المستطيل؛ أما الأجزاء ذات المناسيب المختلفة أو امتدادات خرسانة النظافة أسفل الحفر وزيادات السماكة فتحتاج إلى حصر من القطاعات.

البيان المعادلة والتعويض النتيجة
طول خرسانة النظافة الطول = طول اللبشة + ضعف البروز = 32.40 + (2 × 0.15) 32.70 م
عرض خرسانة النظافة العرض = عرض اللبشة + ضعف البروز = 18.60 + (2 × 0.15) 18.90 م
مساحة خرسانة النظافة المساحة = الطول × العرض = 32.70 × 18.90 618.03 م²
سمك خرسانة النظافة حسب بيانات المشروع 0.075 م
حجم خرسانة النظافة الحجم = المساحة × السمك = 618.03 × 0.075 46.352 م³ تقريباً

وقد تختلف وحدة قياس خرسانة النظافة بين العقود؛ فبعض طرق القياس تعتمد الحجم، بينما تعتمد طرق أخرى المساحة مع بيان السمك، ومنها قواعد القياس الأسترالية والنيوزيلندية. [3]

أساس القياس المعادلة والتعويض الكمية
القياس بالحجم الحجم = المساحة × السمك = 618.03 × 0.075 46.352 م³
القياس بالمساحة مع بيان السمك المساحة = الطول × العرض = 32.70 × 18.90 618.03 م² بسمك 75 مم

أثر انخفاض منسوب النظافة على خرسانة اللبشة

إذا انخفض السطح العلوي لخرسانة النظافة عن منسوبه التصميمي مع ثبات منسوب أعلى اللبشة، يزداد الحجم الذي يجب ملؤه بالخرسانة المسلحة.

تبلغ مساحة اللبشة 602.64 م²، ومتوسط الانخفاض المفترض 10 مم، أي 0.010 م. وللتقدير الحسابي نفترض أن فرق المنسوب يشمل المساحة المستخدمة كاملةً، على أن يتم تحديد الزيادة الفعلية لاحقاً من قياسات الموقع. ولأن باطن اللبشة يتغير منسوبه عند الحلقة المحيطية والنواة والحفر، فالنتيجة تقريبية، ويُحسب كل جزء من هذه الأجزاء من قطاعاته عند الحصر الفعلي.

زيادة خرسانة اللبشة = مساحة اللبشة × متوسط فرق المنسوب
البيان المعادلة والتعويض النتيجة
مساحة اللبشة المساحة = الطول × العرض = 32.40 × 18.60 602.64 م²
فرق المنسوب بالمتر فرق المنسوب = القيمة بالملليمتر ÷ 1000 = 10 ÷ 1000 0.010 م
زيادة حجم الخرسانة الزيادة = المساحة × فرق المنسوب = 602.64 × 0.010 6.0264 م³

وقد يؤدي انخفاض متوسط مقداره سنتيمتر واحد إلى زيادة كمية الخرسانة المطلوبة بأكثر من 6 م³، وهو ما يجعل مراجعة مناسيب خرسانة النظافة قبل الصب مهمة لتحديد الزيادة المرتبطة بفرق المنسوب وفصلها عن بدلات بقايا الصب أو الحفر الزائد.

الفرق بين تفاوتات التنفيذ وكمية الخرسانة المستحقة

قد يستهلك المقاول كمية أكبر من الحجم التصميمي بسبب فروق المناسيب أو تفاوتات التنفيذ، من دون أن تصبح الزيادة كاملةً مستحقة للدفع.

وتتناول المواصفات الخاصة بتفاوتات الأعمال الخرسانية، ومنها ACI 117 الصادرة عن المعهد الأمريكي للخرسانة، حدود القبول المتعلقة بالمناسيب والأبعاد والسماكات. [4] ويجب الرجوع إلى الإصدار المعتمد في المشروع لتحديد الحدود المناسبة لكل حالة، وعدم جمع تفاوتات التنفيذ المختلفة تلقائياً لتكوين بدل طلب أو مطالبة مالية.

فالزيادة التي يقبلها الإشراف من الناحية الفنية قد تدخل ضمن مسؤولية المقاول وتكلفة التنفيذ، بينما تتحدد الكمية المستحقة للدفع وفق طريقة القياس وشروط العقد.

حساب كمية الخرسانة المطلوبة لصب اللبشة

يعتمد طلب الخرسانة على الحجم الذي سيتم تنفيذه فعلياً، مع إضافة فروق المناسيب والبدلات التي تبررها ظروف الصب. ويبلغ الحجم الهندسي الصافي بعد استبعاد حفرتَي التجميع 643.236 م³، مقابل 644.004 م³ للكمية المقاسة دون خصم الحفرتين. أما طلب الخرسانة فيُحسب من الحجم الهندسي الفعلي، لأن كمية العقد قد تتضمن فراغات لا تُملأ بالخرسانة.

معادلة حساب كمية الخرسانة المطلوبة للصب

كمية الطلب = الحجم الهندسي الصافي + فروق الحجم المتوقعة + بدلات الصب والتوريد

وبالرموز:

Vorder = Vnet + ΔVlevel + ΔVoverbreak + ΔVresidue + ΔVcontingency
الرمز المقصود به
Vorder كمية الخرسانة المطلوبة للتوريد
Vnet الحجم الهندسي الصافي المطلوب تنفيذه
ΔVlevel تعديل الحجم الناتج عن فروق المناسيب
ΔVoverbreak الزيادة الناتجة عن الحفر الزائد
ΔVresidue بدل بقايا الصب
ΔVcontingency احتياط إضافي مبرر لم يُحتسب ضمن البنود السابقة

وعند حساب كمية الطلب نضيف كل مكون وفق سبب واضح يمكن الرجوع إليه في قياسات الموقع أو خطة التنفيذ، مع مراعاة ألا تدخل فروق المناسيب أو الحفر الزائد في أكثر من بند.

مثال على كمية الطلب للبشة

عند حساب طلب الخرسانة نستخدم فرضيتين إضافيتين: انخفاض متوسط منسوب خرسانة النظافة بمقدار 10 مم، وبدل بقايا صب افتراضي قدره 1% من الحجم الهندسي الصافي.

البيان المعادلة والتعويض الكمية
الحجم الهندسي الصافي من جدول الحصر 643.236 م³
زيادة الخرسانة بسبب انخفاض منسوب النظافة الزيادة = مساحة اللبشة × فرق المنسوب = 602.64 × 0.010 +6.0264 م³
بدل بقايا الصب الافتراضي 1% البدل = الحجم الصافي × نسبة البدل = 643.236 × 0.01 +6.43236 م³
كمية الطلب الحسابية الطلب = الحجم الصافي + فرق المنسوب + بدل الصب = 643.236 + 6.0264 + 6.43236 655.695 م³ تقريباً
الفرق بين الطلب والحجم الهندسي الصافي الفرق = الطلب − الصافي = 655.69476 − 643.236 12.459 م³ تقريباً
نسبة الفرق إلى الحجم الهندسي الصافي النسبة = الفرق ÷ الحجم الصافي × 100 = (12.45876 ÷ 643.236) × 100 1.9% تقريباً

ولو استُخدمت كمية BOQ البالغة 644.004 م³ دون استبعاد حفرتَي التجميع، لأعطت طريقة الحساب السابقة 656.470 م³، وهو مقدار يتضمن فراغات لا تحتاج إلى صب. أما خرسانة النظافة فيتم طلبها بصورة مستقلة عندما تختلف درجة خرسانتها أو مرحلة تنفيذها عن خرسانة اللبشة المسلحة.

الفرق بين الاحتياج المادي وبدل الهدر ومعدل الهدر

عند مقارنة كمية الخرسانة المطلوبة بما تم توريده واستهلاكه، يجب التمييز بين ثلاثة مفاهيم:

المصطلح المقصود به
الاحتياج المادي (Material Requirement) الحجم اللازم لتنفيذ العنصر وفق الهندسة والمناسيب الفعلية
بدل الهدر (Wastage Allowance) كمية تخطيطية إضافية لمواجهة بقايا الصب أو الفاقد المتوقع
معدل الهدر (Wastage Rate) نسبة يتم حسابها من بيانات الاستهلاك والهدر الفعلي بحسب أساس المقارنة المستخدم

ففي حساب اللبشة تبلغ الزيادة الناتجة عن فرق منسوب النظافة 6.0264 م³، بينما يبلغ بدل بقايا الصب 6.43236 م³. وتمثل الأولى خرسانة لازمة لملء حجم إضافي، أما الثانية فهي بدل تخطيطي لا يُفترض استهلاكه بالكامل.

وعند مراجعة كميات الخرسانة، تُسجَّل فروق المناسيب والحفر الزائد وبقايا الصب بصورة مستقلة، مع توضيح سبب كل زيادة ومقارنتها ببيانات التوريد، حتى لا تُعامل جميع الفروق باعتبارها هدراً.

هل توجد نسبة ثابتة لهدر خرسانة اللبشة؟

نسبة 1% المستخدمة في الحساب افتراض خاص ببقايا الصب، وليست معدلاً قياسياً لهدر خرسانة اللبشات.

قد يتجاوز الحجم المطلوب للتوريد الحجمَ المستخرج من الرسومات بسبب الحفر الزائد وظروف التنفيذ والاحتياطات المرتبطة بالصب، مع أهمية مراجعة الحاجة الفعلية إلى الخرسانة أثناء التنفيذ. [5]

وتتباين معدلات هدر الخرسانة الواردة في المصادر والدراسات تبايناً كبيراً، ويرتبط ذلك بنوع المشروع وطريقة قياس الهدر وكفاءة إدارة المواد. [6]

وفي دراسة شملت 74 موقعاً في البرازيل تفاوت هدر مواد البناء تفاوتاً واضحاً، وأمكن تقليل جزء مهم منه بتحسين الإدارة وإجراءات العمل. [7]

ويتأثر بدل التوريد في أي مشروع بعدة عوامل عملية، أهمها:

  • حجم الصبة وعدد مراحل التنفيذ.
  • طريقة وضع الخرسانة والضخ.
  • خرسانة تهيئة المضخة وتنظيفها.
  • صلابة القوالب وإحكامها.
  • الصب داخل الشدات أو مباشرة مقابل الأرض.
  • الحفر الزائد وتفاوتات المناسيب.
  • مسافة المورد وجدولة الشاحنات.
  • إمكانية الاستفادة من الخرسانة الفائضة.
  • رسوم إعادة الخرسانة غير المستخدمة.

تنظيم طلب الخرسانة على ثلاث صبات

يفترض المشروع تنفيذ اللبشة على ثلاث صبات. ولا يمكن توزيع الكمية الإجمالية البالغة 655.695 م³ بالتساوي دون معرفة حدود كل مرحلة ومواضع الزيادات والحفر داخلها.

ويتم إعداد جدول مستقل لكل صبة يتضمن البيانات التالية:

البيان المطلوب تسجيله لكل صبة
رقم الصبة تعريف مرحلة التنفيذ
حدود الصبة المحاور والمناطق الداخلة ضمنها
الحجم الأساسي الحجم الهندسي الخاص بالمرحلة
الزيادات والخصومات السماكات والحفر الموجودة داخل حدود الصبة
فروق المناسيب الزيادة أو النقص المتوقع حسب قياسات الموقع
بدل الصب الكمية الإضافية المعتمدة للمرحلة
كمية الطلب إجمالي الحجم المتوقع توريده
بيانات الخرسانة درجة الخرسانة ومتطلبات الخلطة
خطة التوريد ترتيب الشاحنات ومواعيد الوصول
التوريد الفعلي كميات التذاكر والكميات المستخدمة والمتبقية

إدارة الأحمال الأخيرة أثناء الصب

تتم مراجعة الحاجة إلى الأحمال الأخيرة وفق تقدم الصبة ومناسيب الخرسانة والكميات الموردة، بدلاً من الاستمرار في استدعاء الشاحنات اعتماداً على الرقم النظري الأول. كما يساعد التنسيق مع المورد ومراجعة الاحتياج الفعلي أثناء الصب على تقليل الفائض في نهاية الصبة أو تجنب النقص الذي قد يؤثر في استمراريتها.

كيف تختلف كمية خرسانة اللبشة في جدول الكميات؟

قد يختلف الحجم الهندسي الصافي عن الكمية التعاقدية بسبب قواعد القياس التي يعتمدها المشروع، خصوصاً ما يتعلق بالفراغات الصغيرة وتصنيف بنود الخرسانة.

فعند استخدام مبادئ POMI، تتم مراجعة الفراغات وفق قواعد القياس الخاصة بها، بما قد يؤدي إلى إبقاء بعض الفراغات ضمن الحجم المقاس رغم عدم صب الخرسانة داخلها.

أما NRM 2، فيتضمن قواعد أخرى لقياس الخرسانة والخصومات في بنود الأعمال المعنية، مع ضرورة الرجوع إلى الطريقة المعتمدة تعاقدياً وتفاصيل البند قبل تثبيت الكمية. [8]

أثر خصم الفراغات في كمية جدول الكميات

يمكن توضيح الفرق بين الحالتين باستخدام حفرتَي التجميع المحسوبتين سابقاً.

الحالة المعادلة والتعويض الكمية
إبقاء حفرتَي التجميع ضمن الكمية المقاسة الكمية = الحجم الأساسي + الزيادات + تعديل المصعد = 542.376 + 69.984 + 32.364 − 0.720 644.004 م³
خصم حفرتَي التجميع الكمية = الحجم قبل الخصم − حجم الحفرتين = 644.004 − (2 × 0.384) 643.236 م³
الفرق بين الحالتين الفرق = الكمية دون خصم − الكمية بعد الخصم = 644.004 − 643.236 0.768 م³

هل يُخصم حجم حديد التسليح من خرسانة اللبشة؟

رغم أن حديد التسليح يشغل حيزاً داخل الخرسانة، فإن طرق القياس المشار إليها لا تخصم حجمه من الكمية المقاسة في الحالات العامة التي تتناولها.

ولإظهار حجم التأثير، نستخدم معدل تسليح افتراضياً مقداره 120 كجم/م³، وحجماً هندسياً صافياً للبشة قدره 643.236 م³، وكثافة فولاذ 7,850 كجم/م³.

البيان المعادلة والتعويض النتيجة
حجم خرسانة اللبشة المستخدم للمقارنة حسب الحساب السابق 643.236 م³
معدل التسليح المفترض حسب فرضية المثال 120 كجم/م³
كتلة التسليح التقديرية الكتلة = حجم الخرسانة × معدل التسليح = 643.236 × 120 77,188.32 كجم
حجم حديد التسليح حجم الحديد = كتلة الحديد ÷ كثافة الفولاذ = 77,188.32 ÷ 7,850 9.833 م³ تقريباً
نسبة حجم الحديد إلى حجم الخرسانة النسبة = حجم الحديد ÷ حجم الخرسانة × 100 = (9.833 ÷ 643.236) × 100 1.53% تقريباً

معدل 120 كجم/م³ المستخدم هنا افتراضي لتوضيح العلاقة، وليس حصرًا فعليًا لتسليح اللبشة. أما حساب كمية الحديد من الرسومات فيعتمد على أعداد وأطوال وأقطار الأسياخ وتفاصيل الوصلات والتثبيت، وفق المبادئ الموضحة في حساب كميات حديد التسليح.

إعادة قياس الكميات المؤقتة وأثرها في المستخلصات

قد يدرج مهندس الكميات بعض كميات اللبشة بصورة مؤقتة عندما تكون مناسيب التأسيس أو الأبعاد غير محسومة عند إعداد جدول الكميات.

وتتناول قواعد القياس التفصيلية إعادة قياس الكميات المؤقتة ومعالجة التغيرات فيها، لكن الاستحقاق يتوقف على طريقة إعداد البنود وشروط العقد والمستندات المعتمدة. فالتغير الناتج عن تعليمات تصميمية معتمدة يختلف تعاقدياً عن زيادة الخرسانة بسبب أعمال تنفيذ تدخل ضمن مسؤولية المقاول، حتى لو استُهلكت الكميتان فعلياً في الموقع.

الفرق بين كمية صاحب العمل وكمية المقاول

تختلف أغراض استخدام الكميات بين صاحب العمل والمقاول، رغم تعلقها بالعنصر الإنشائي نفسه.

الموضوع مهندس الكميات لدى صاحب العمل المقاول
الكمية الأساسية الكمية المقاسة وفق طريقة القياس الحجم الهندسي الفعلي أساساً للطلب
فروق منسوب التأسيس يعالجها وفق العقد والمستندات المعتمدة يراجعها عند إعداد طلب الخرسانة
بدل الهدر قد يكون داخل سعر الوحدة بحسب طريقة القياس يدخل ضمن تكلفة التنفيذ وخطة التوريد
كمية الطلب ليست أساس الدفع تلقائياً ضرورية لتنظيم التوريد والصب
مصدر الإثبات الرسومات والتعليمات والعقد قياسات الموقع وتذاكر الخرسانة وسجلات الصب

وتبلغ الكمية المقاسة دون خصم الحفرتين في الحالة المدروسة 644.004 م³، بينما يبلغ طلب الخرسانة الحسابي 655.695 م³ وفق فرضيات التنفيذ. ويؤثر هذا التمييز أيضاً في التسعير؛ إذ يجب تحديد ما إذا كان سعر الخرسانة يشمل التوريد والمضخات والعمالة وبدلات الهدر، أو أن بعضها يدخل في بنود مستقلة، كما هو الحال عند تسعير الخرسانة المسلحة ومقارنة الأسعار المركبة بالبنود المنفصلة.

تنظيم ورقة الحصر ومراجعة أخطاء حساب خرسانة اللبشة

تحتاج اللبشة ذات السماكات المختلفة والحفر المتداخلة إلى ورقة حصر توضح مصدر كل كمية وحدودها، مع الفصل بين القياس التعاقدي وحساب المواد اللازمة للتنفيذ.

تنظيم ورقة حصر خرسانة اللبشة

البيان الغرض
رمز المنطقة أو التفصيلة تعريف جزء اللبشة
المخطط والإصدار توثيق مصدر الأبعاد
منسوب الأعلى والباطن تحديد السمك وحدود الزيادة
الطول والعرض والعمق حساب الحجم الهندسي
معادلة الحساب إظهار طريقة استخراج الحجم
الحجم الأساسي تسجيل الخرسانة قبل الإضافات والخصومات
زيادات السماكة فصل الحواف والنواة والمناطق الإضافية
تعديلات الحفر تحديد الأجزاء المضافة أو المحسوبة مسبقاً
الفراغات والخصومات إظهار الحجم الهندسي وقاعدة الخصم التعاقدي
الكمية الصافية حساب الكمية وفق طريقة القياس
درجة الخرسانة فصل الخلطات المختلفة
حدود الحصر منع تكرار الكميات بين المناطق
بدل الطلب تخطيط التوريد بصورة مستقلة عن الكمية المقاسة

10 أخطاء تُفسد حصر خرسانة اللبشة وكيف تتجنبها

  1. حساب كامل اللبشة باستخدام أكبر سمك موجود محلياً رغم أن زيادات السماكة لا تشمل المساحة كلها، مما يؤدي إلى زيادة الحجم المحسوب.
  2. إهمال ميول الجوانب أسفل النواة، حيث يؤدي افتراض الجوانب الرأسية إلى حساب حجم أقل من الفعلي. وقد بلغ الفرق في الحساب السابق 5.148 م³.
  3. اعتبار كل فرق منسوب زيادة في خرسانة اللبشة، رغم أن انخفاض منسوب الأعلى والباطن بالمقدار نفسه لا يغير سماكة القطاع.
  4. إضافة حفرة المصعد كاملة إلى حجم الخرسانة المحسوب دون طرح الأجزاء التي سبق احتسابها في موضع الحفرة.
  5. خصم حفر التجميع تلقائياً من الكمية التعاقدية دون مراجعة طريقة القياس المعتمدة.
  6. جمع تفاوتات التنفيذ المختلفة لتكوين بدل طلب أو مطالبة مالية، مع أن حدود القبول الفني لا تمثل معادلة لحساب أقصى زيادة في كمية الخرسانة.
  7. إهمال منسوب خرسانة النظافة، رغم أن انخفاضاً متوسطاً مقداره 10 مم أضاف نحو 6.026 م³ إلى احتياج الخرسانة في الحساب.
  8. استخدام نسبة هدر واحدة لجميع الصبات، دون مراعاة اختلاف أحجامها وظروف تنفيذها وطرق وضع الخرسانة.
  9. اعتماد كمية BOQ مباشرة عند طلب الخرسانة، رغم احتمال احتوائها على فراغات لا تُخصم تعاقدياً لكنها لا تُصب فعلياً.
  10. اعتبار كمية الخرسانة الموردة كمية مستحقة للدفع، رغم اختلاف أسس حساب الكمية التعاقدية واحتياج التنفيذ.

قائمة سيفيلتكس لمراجعة كمية خرسانة اللبشة قبل الاعتماد

  • مطابقة مناطق اللبشة مع المخططات والقطاعات المعتمدة وإصداراتها.
  • فحص إجمالي الأحجام الجزئية بطريقة مستقلة عند توفر نموذج أو مستخرج حصر آخر.
  • تحديد حدود التداخل بين الحلقة المحيطية وزيادة النواة وحفر المصاعد والتجميع.
  • توثيق قاعدة خصم الفراغات المستخدمة في الكمية التعاقدية.
  • مقارنة مناسيب خرسانة النظافة المقاسة بالمناسيب التصميمية.
  • فصل الخرسانة المسلحة عن خرسانة النظافة والخلطات الأخرى.
  • توثيق افتراضات التوريد وتحديد بدل كل صبة بصورة مستقلة.
  • مطابقة الكميات الموردة بعد التنفيذ مع تذاكر الخرسانة وسجلات الصب، مع تسجيل أسباب الفروق.
المراجع
[1] Florida Department of Transportation — Final Estimates Level 1 — Module 4: Volume Measurements
[3] Gurmu, A., Udawatta, N., Karunasena, G. and Taban, R. (Deakin University) — Digital Approaches to Building Measurement: In-situ Concrete Measurement Rules — 2025
[6] Adams, K. and Hobbs, G. (Reusefully) for MPA — Final Report: Wastage Rates for Blocks and Ready Mixed Concrete — Version 3, June 2023
[7] Formoso, C. T., Soibelman, L., De Cesare, C. and Isatto, E. L. — Material Waste in Building Industry: Main Causes and Prevention — Journal of Construction Engineering and Management, 128(4), 316–325, 2002
[8] RICS — NRM 2: Detailed Measurement for Building Works — 2nd edition, 2021
